Amapá: fornecimento de energia é restabelecido e rodízio, suspenso

Normalização ocorreu após funcionamento do segundo transformador

Publicado em 24/11/2020 - 10:34 Por Alex Rodrigues - Repórter da Agência Brasil - Brasília

Vinte e um dias após um incêndio em uma subestação energética de Macapá deixar 13 das 16 cidades do Amapá sem energia elétrica, a empresa privada concessionária do serviço público, Linhas de Macapá Transmissora de Energia (LMTE), conseguiu colocar em funcionamento um segundo transformador, permitindo o restabelecimento do fornecimento de luz.

Com a restauração da carga de energia de que o sistema necessita para funcionar plenamente, a estatal amapaense responsável pela distribuição da energia elétrica, a Companhia de Eletricidade do Amapá (CEA), anunciou o encerramento do rodízio imposto pelo incêndio na subestação pertencente a LMTE.

“A normalização do serviço ocorreu após a entrada em funcionamento do segundo transformador, esta madrugada”, informa a CEA, em nota. “Com isto, o fornecimento foi garantido em 100% para atender os 13 municípios que foram afetados com o acidente na subestação de Macapá, no dia 3 de novembro […] e o rodízio do fornecimento de energia foi oficialmente encerrado”, acrescenta a companhia.

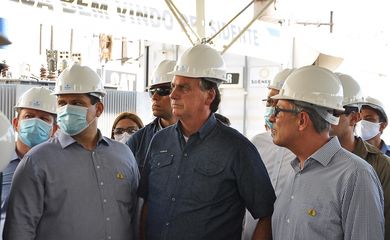

Outro transformador da subestação Macapá já vinha operando desde a madrugada do dia 7. Além disso, no último sábado (21), duas usinas termelétricas (UTEs Santana II e Santa Rita), operadas pela estatal Centrais Elétricas do Norte do Brasil (Eletronorte), foram acionadas a fim de reforçar o suprimento energético para o estado.

Segundo o Ministério de Minas e Energia, o segundo transformador da subestação Macapá foi energizado por volta das 3h30 de hoje (24), possibilitando que o fornecimento de energia elétrica fosse restabelecido. “O sistema elétrico do Amapá conta, atualmente, com o suprimento a partir de dois transformadores na subestação (que conecta o estado ao Sistema Interligado Nacional), da geração da usina hidrelétrica Coaracy Nunes e da geração térmica local instalada nesta semana”, assinala a pasta, também em nota.

O transformador que começou a funcionar esta madrugada foi transportado do município de Laranjal do Jari, na região sul do Amapá, a bordo de uma balsa, e chegou à capital no fim da noite do último dia 17. Só o transporte pelo rio demorou cerca de 30 horas.

De acordo com o Ministério de Minas e Energia, outras medidas conjuntas já estão sendo adotadas pelas diversas organizações do setor para “aumentar a confiabilidade” do fornecimento de energia elétrica para a população. Além disso, as razões do incêndio do dia 3, bem como de um segundo blecaute, registrado no último dia 17, estão sendo apuradas.

Edição: Valéria Aguiar

Últimas notícias
